In diesem Beitrag zeige ich die Dokumentation über den Baufortschritt beim Windpark Sirnitz-Dreispitz in den Monaten April und Mai 2026. Anfang April traf ich mich zu einer Begehung mit dem Projektleiter Windkraft und dem Bauleiter der Badenova. Das Video ist ebenfalls in diesem Beitrag verlinkt.
Der Bau der fünf Windräder schreitet weiter voran. Das Gelände ist kaum wieder zu erkennen. Am Kreuzweg Parkplatz hat der Anlagenherstellern Enercon inzwischen seine air jordan 1 mule golf chicago Bürocontainer errichtet, der jetzt die Bauleitung übernimmt. Die Vorarbeiten, darunter der Ausbau der Forstwege sowie die Einrichtung der Kran- und Lagerflächen wurde von der Firma Bühler ausgeführt.
Zustandsbericht vom 10. Mai 2026
Die Zuwegung vom Kreuzweg-Parkplatz wurde ausgebaut. Wir haben nachgemessen. In Meldungen wird stets darauf hingewiesen, dass bestehende Forstwege genutzt werden. In einer Meldung der Badenova heißt es: „Die Komponenten werden über die L131 bis zum Kreuzwegparkplatz und von dort auf bestehenden Forstwegen bis zu den Anlagenstandorten transportiert. Die Forstwege müssen hierfür ertüchtigt werden, allerdings müssen kaum neue Wege angelegt werden. Auch bei der Planung der Kranstellflächen werden die zukünftigen Eingriffe soweit es geht minimiert und die Stellflächen individuell an das Gelände angepasst.“

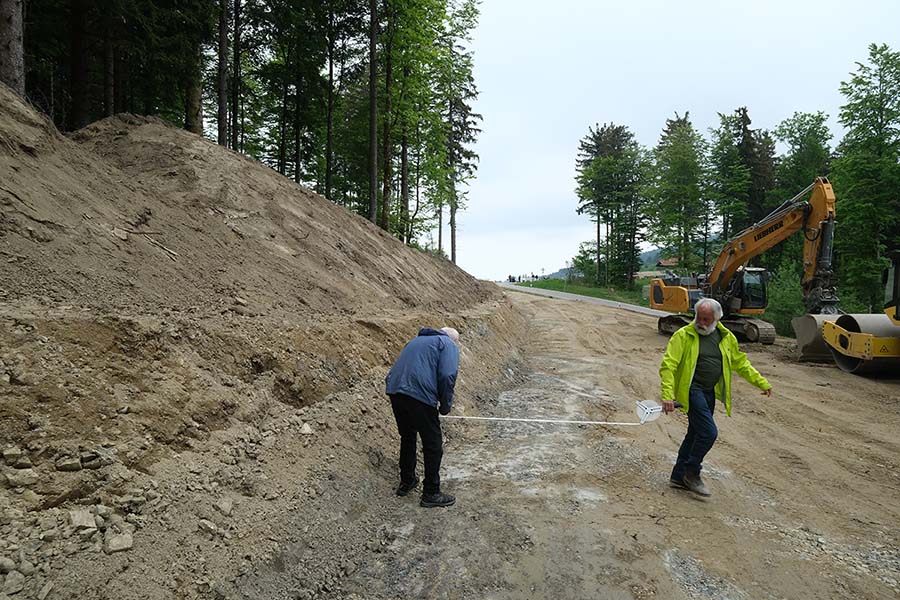

Es werden bestehende Forstwege verwendet, wie die Ertüchtigung aussieht, ist in diesem Bild zu sehen. Wir haben nachgemessen. Die Breite beträgt jetzt 10,3 Meter.

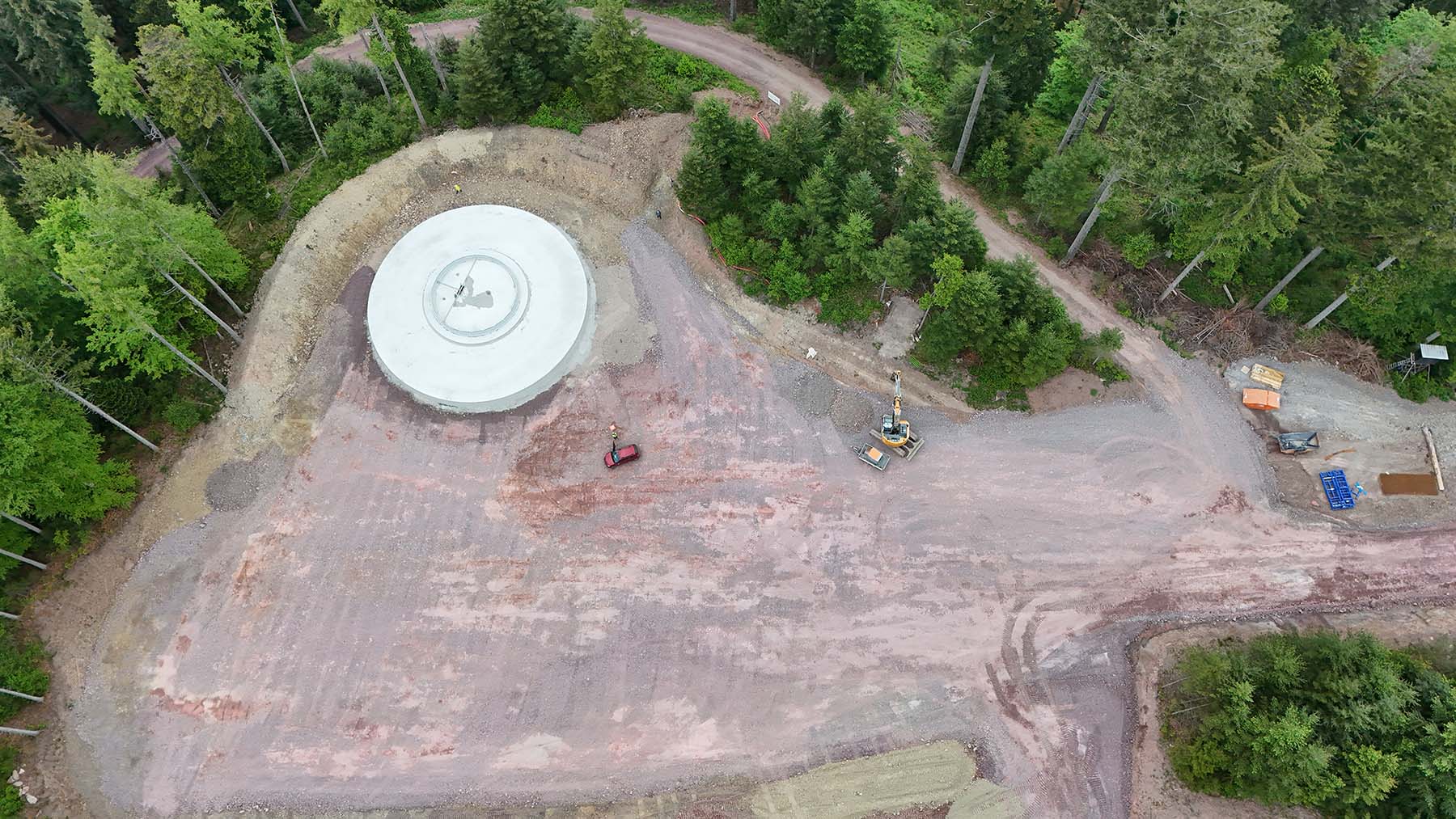

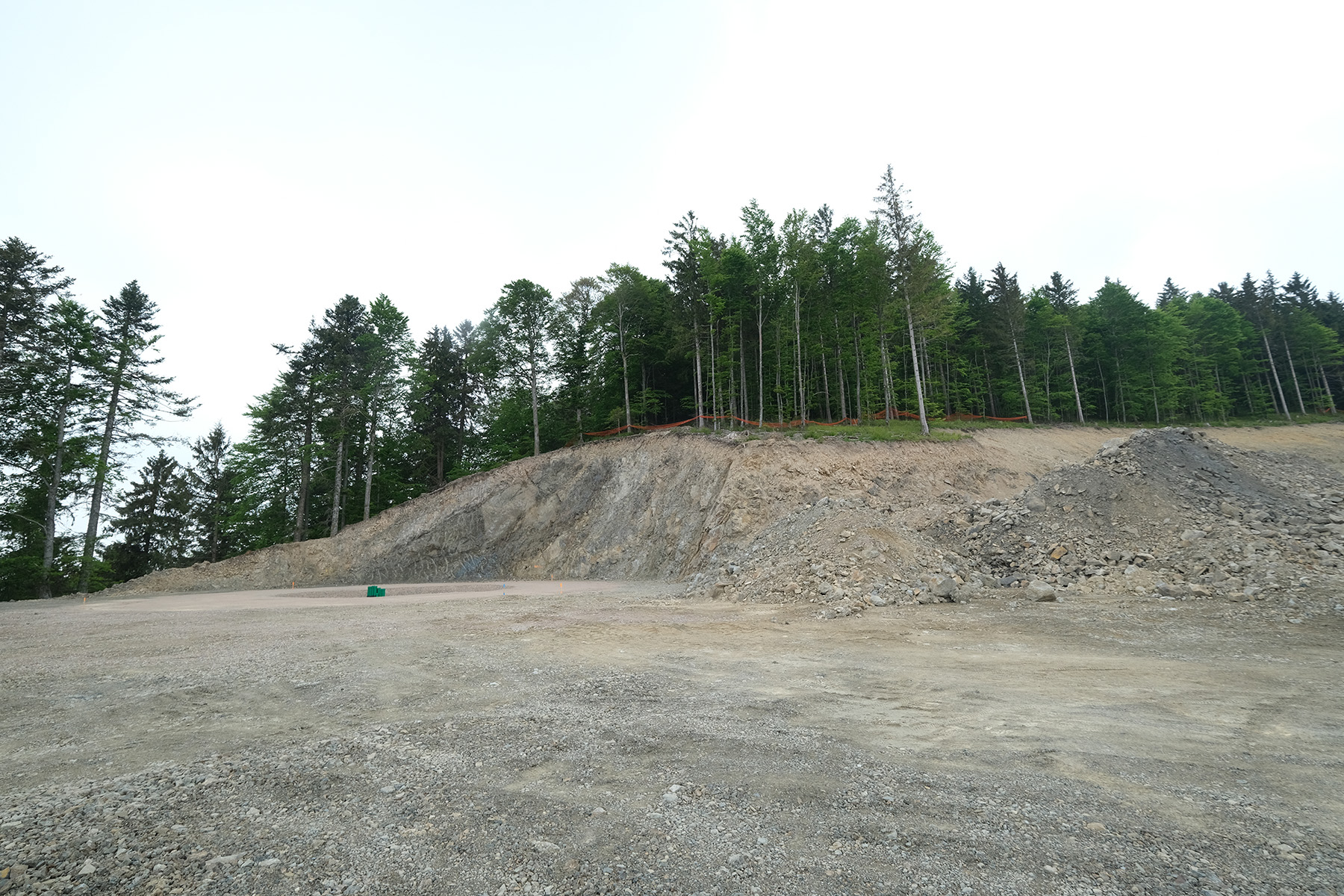

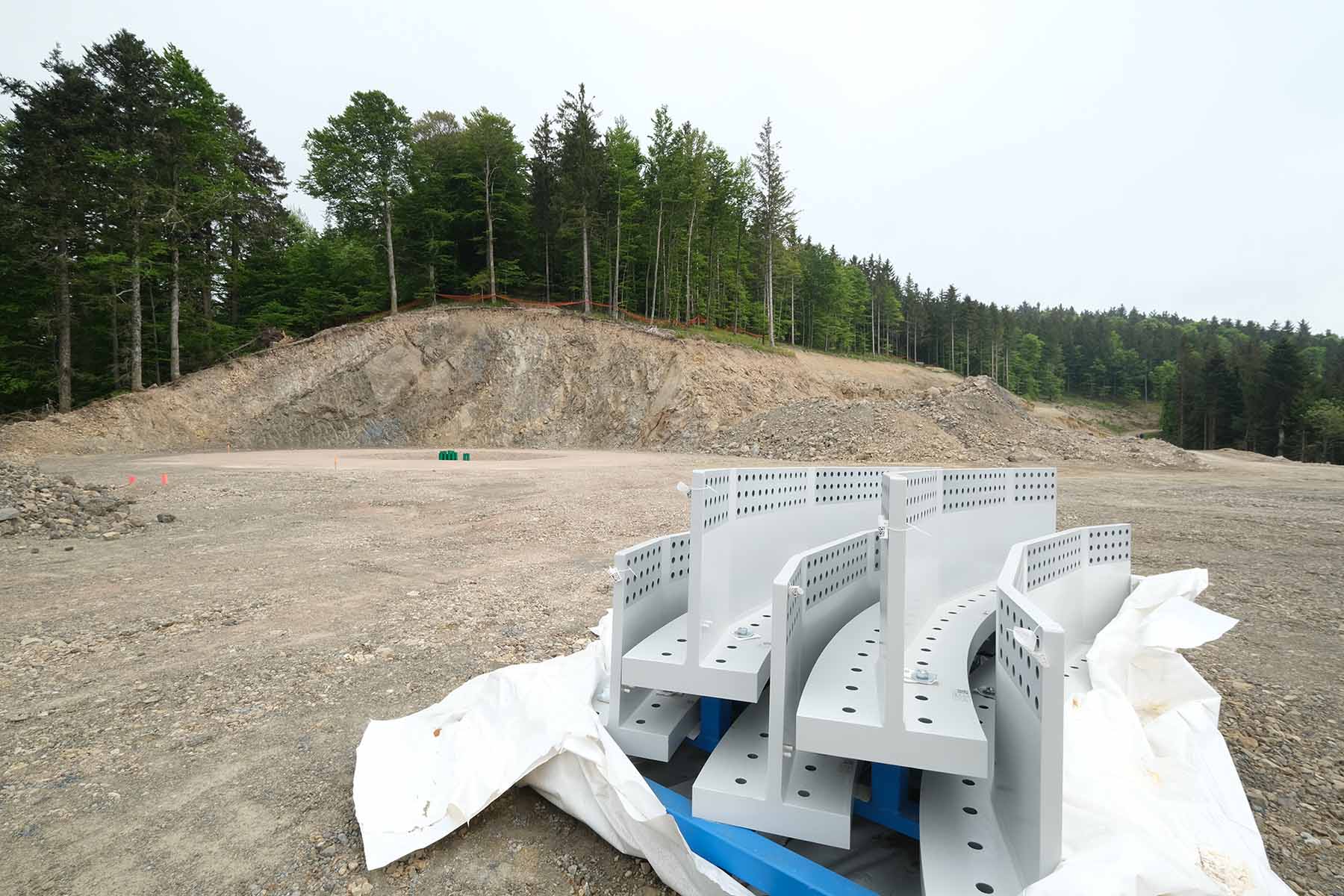

Standort S3 10. Mai 2026

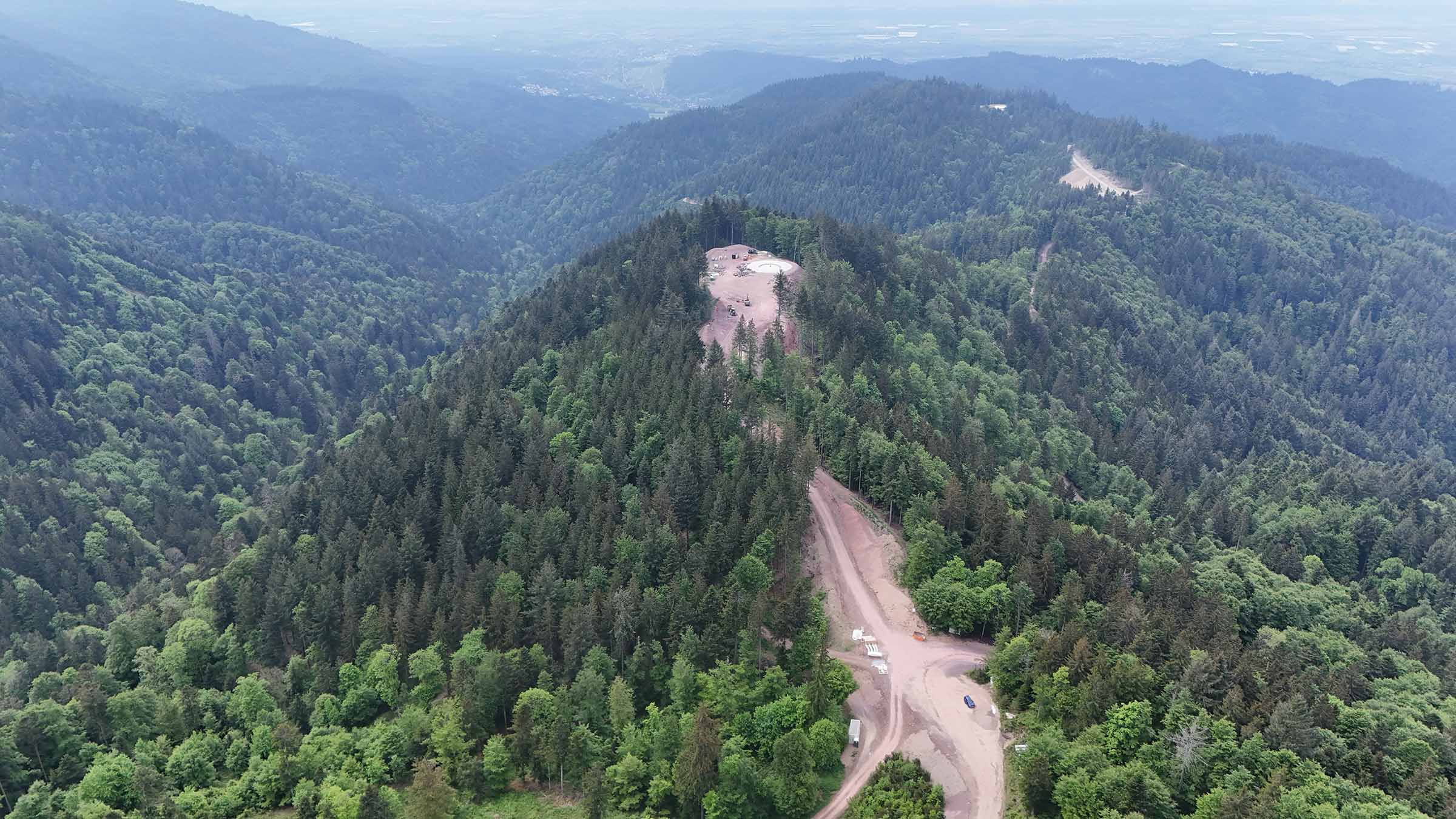

Die Einschnitte ins Gelände und Abtragungen am Standort S3 sind gewaltig und kaum mit Fotos zu erfassen.

Aus der Drohnenperspektive sind die Einschnitte in den Waldstrukturen deutlich zu sehen. Hier wurden offene Innenflächen geschaffen, unter denen der Wald erheblich unter Wasserverdunstung und Trockenschädigung leiden wird. Die Bodenverdichtung wird dazu beitragen, dass der Oberflächenabfluss von Regenwasser beschleunigt wird und weniger Wasser in den Waldboden gelangt. Dieser Oberflächenabfluss sowie die Verdunstung bedingen eine Störung des natürlichen Wasserhaushaltes im Wald.

Über Wälder und Waldstrukturen im Klimawandel run the jewels x nike sb dunk low – was lernen wir aus Naturwäldern referierte Professor Dr. Erwin Hussendörfer bei einer Veranstaltung der IG Lebensraum Blauen. Eine Zusammenfassung des Vortrages kann nachgelesen werden.

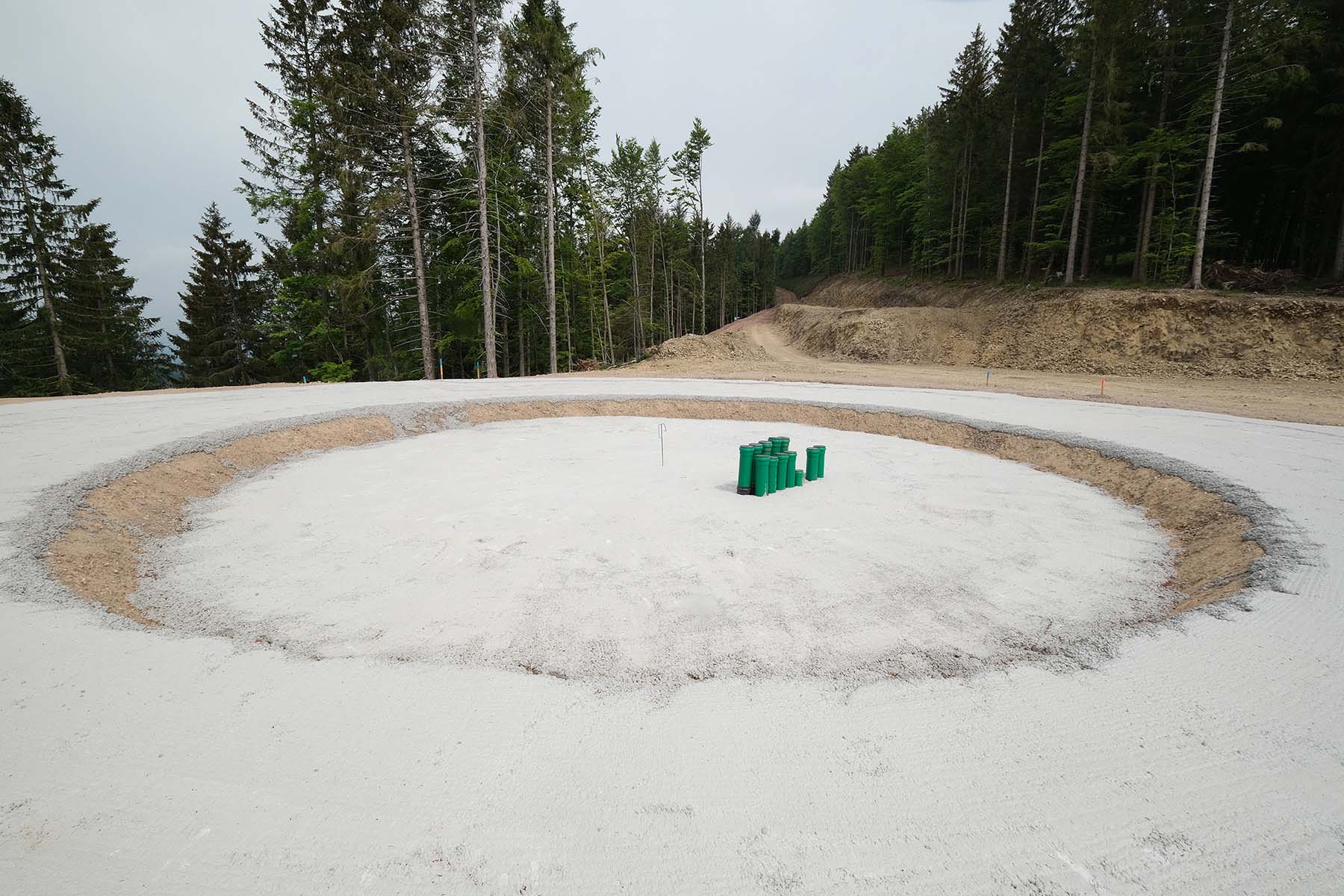

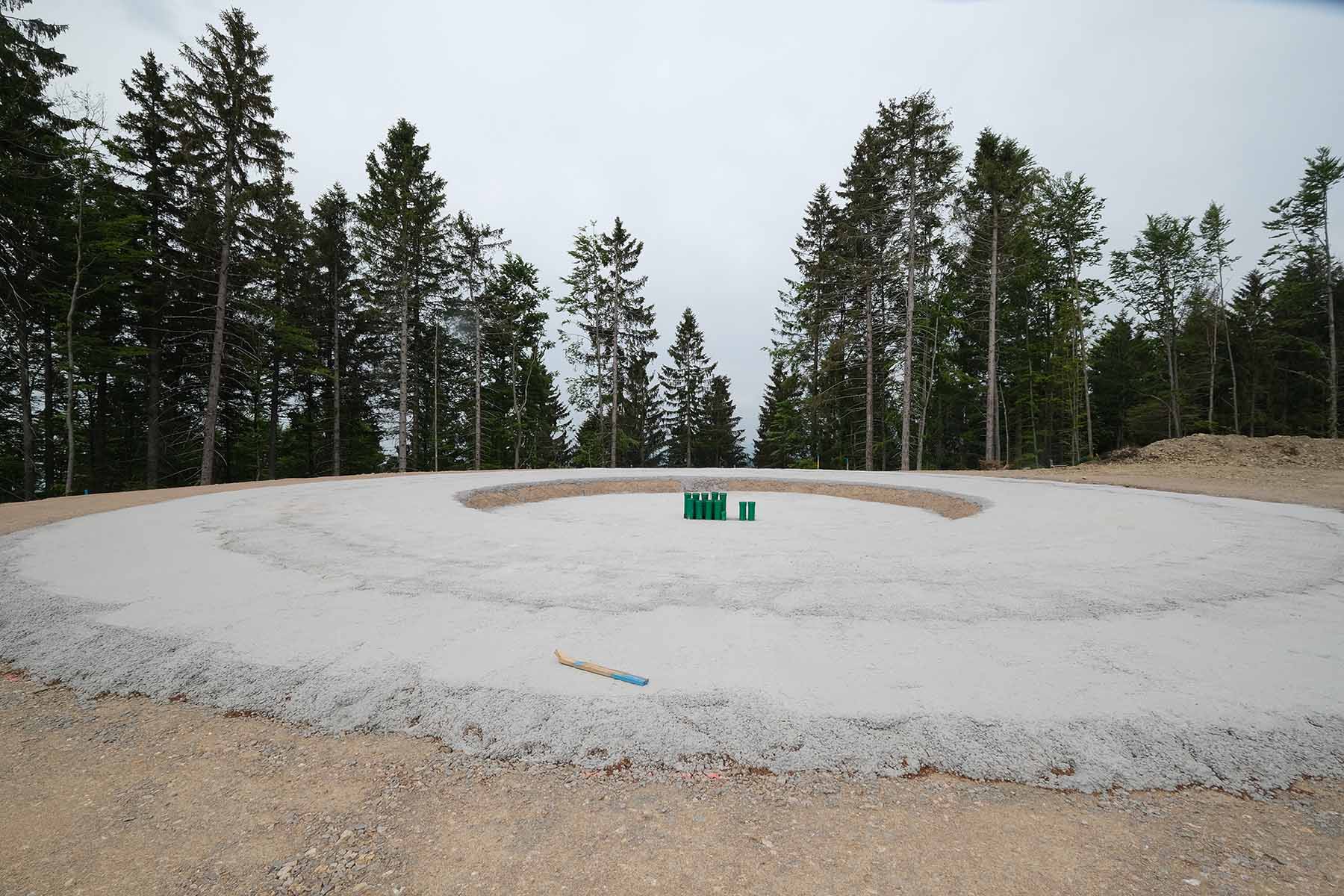

Standort S2 10. Mai 2026

Meine Standpunkt: Keine Windkraft in Wäldern. Sie sind zu wertvoll als Wasserspeicher, als Klimaschutz, denn sie kühlen die Landschaft. Warum geschlossene Wälder für Standorte von gigantische Industrieanlagen zerstört werden, erschließt sich mir nicht. Auf der anderen Seite wird jede noch so kleine Grünfläche in der Stadt gefeiert. Hier entstehen Tiny SBD – nike blue air skylon 2 ebay auction site – White x nike blue huarache atomic pink foot locker shoes Low Brooklyn DX1419 – 300 Release Date , Off-Wälder und Mini-Parks, die dabei verhelfen sollen, die Hitze in den Städten erträglicher zu machen.
Dass erneuerbare Energien Anlagen gesetzlich verankert im überragenden öffentlichen Interesse liegen und der öffentlichen Sicherheit dienen und als vorrangiger Belang in die Schutzgüterabwägungen eingebracht nike jordan outlet online werden müssen, ist unverständlich. Wann bekommen Wasser und Wälder ebenfalls den Status des überragenden öffentlichen Interesses? Wenn es zu spät ist?

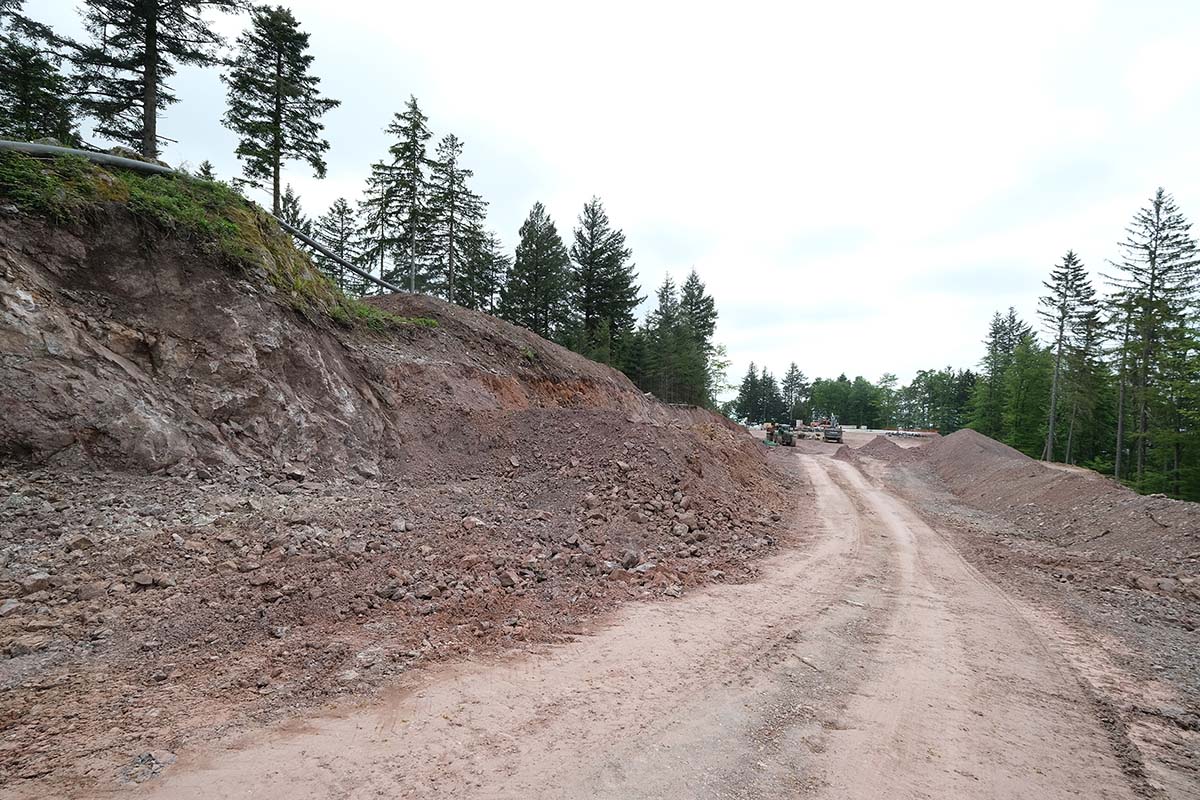

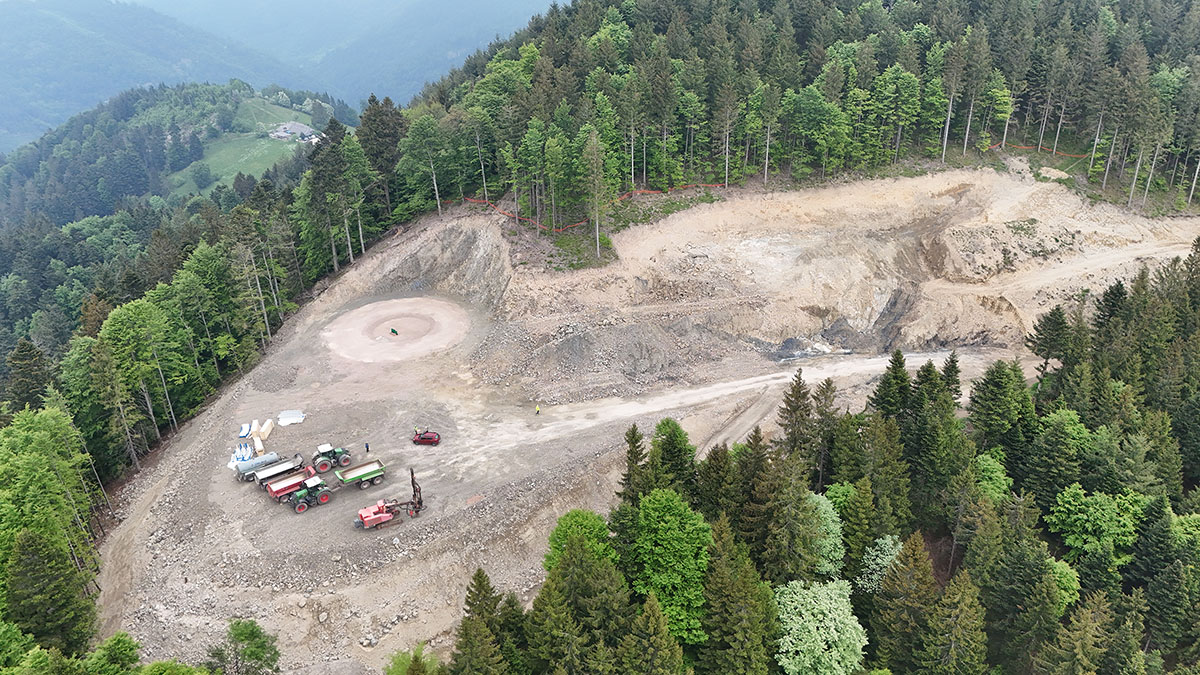

Standort S1 – Schnelling 10. Mai 2026

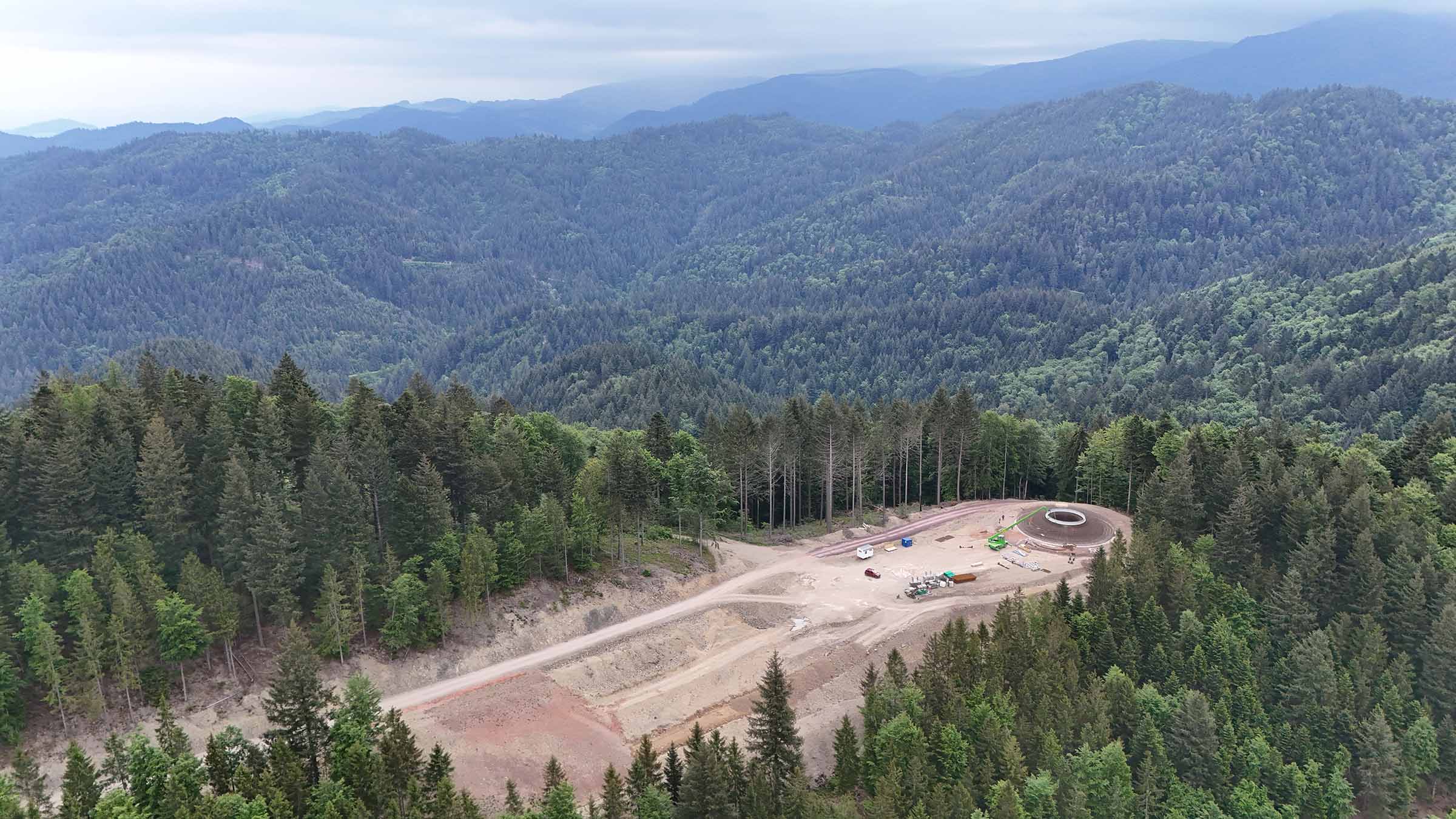

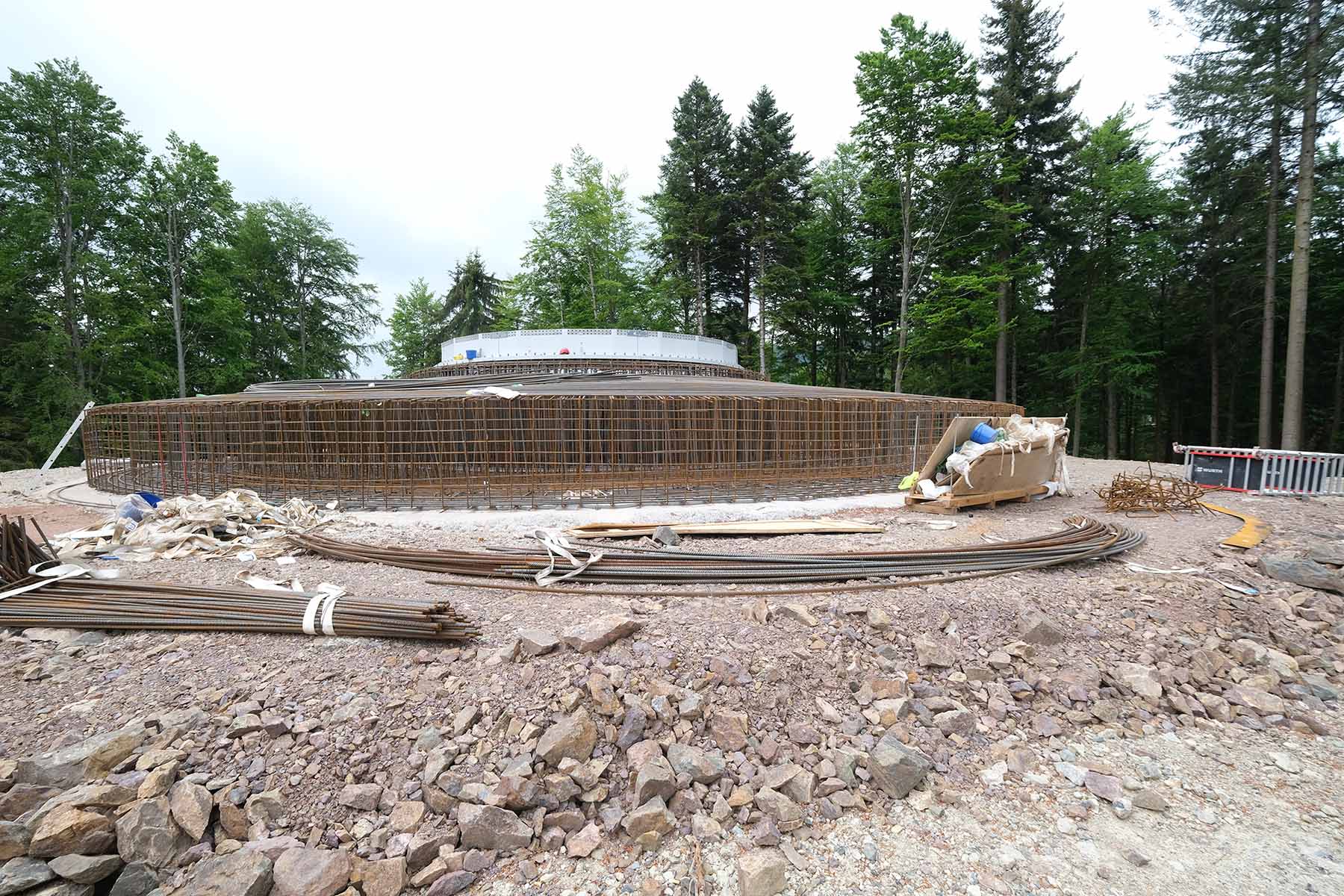

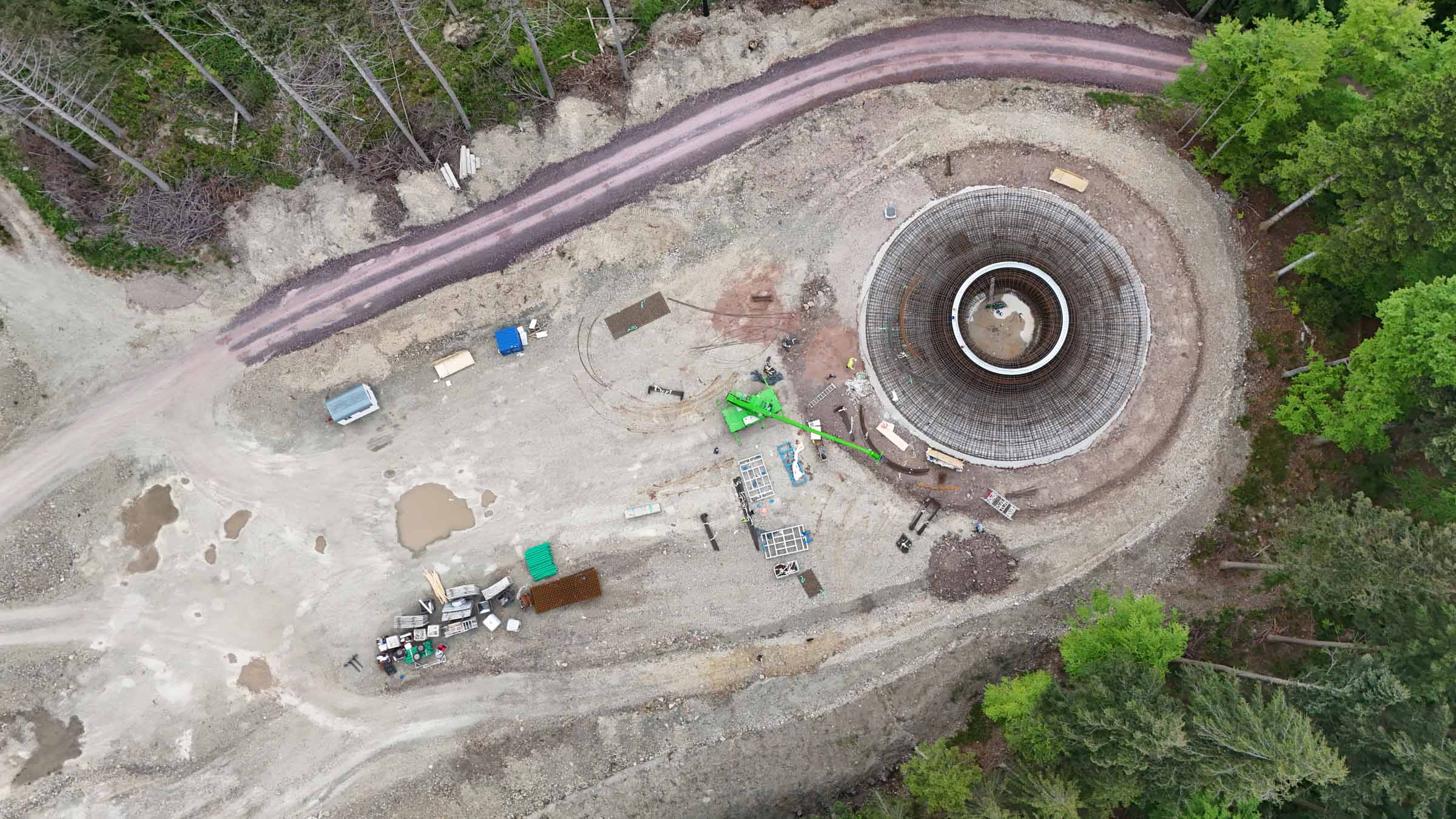

Standort D2 10. Mai 2026

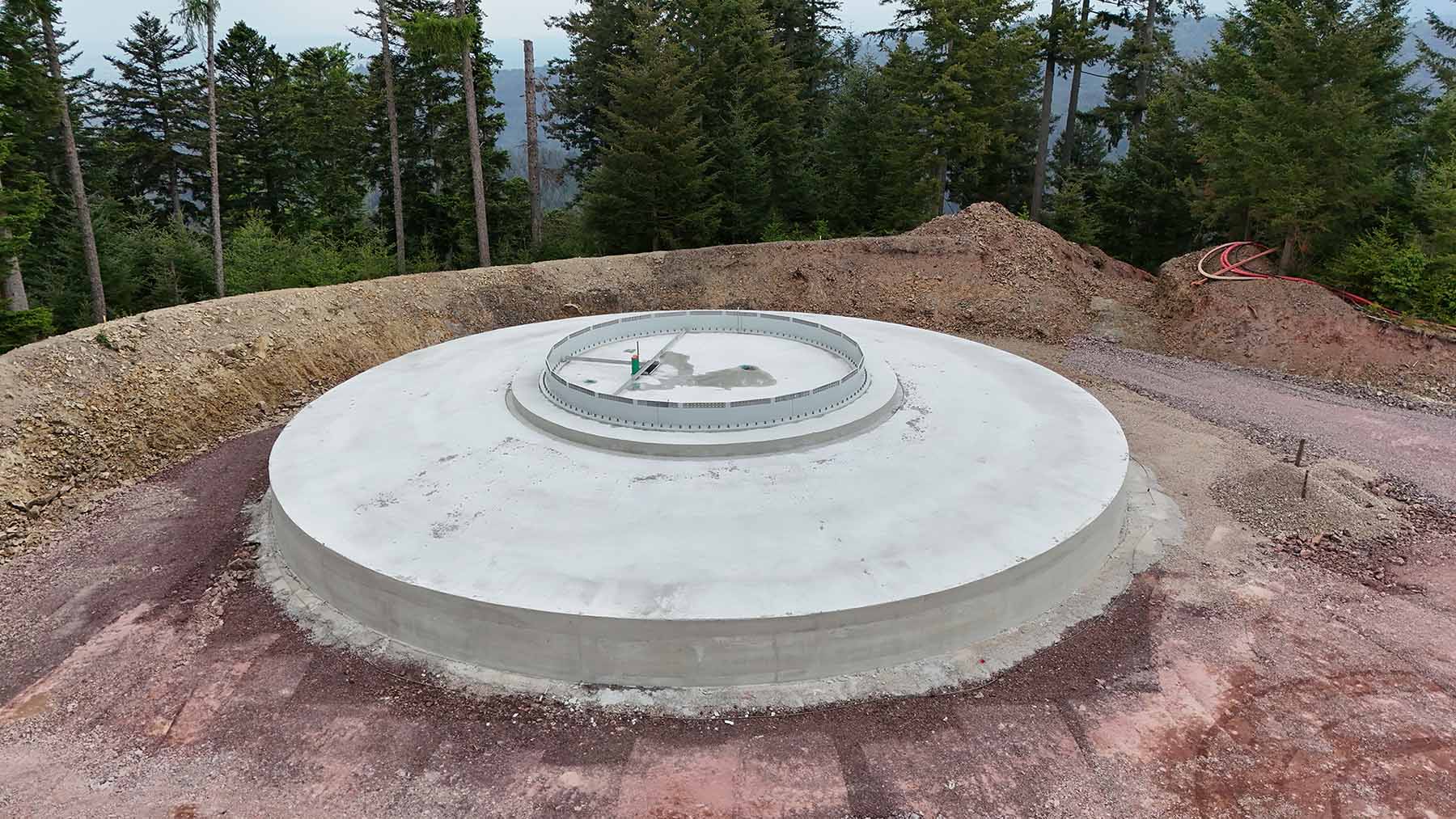

Standort D1 10. Mai 2026

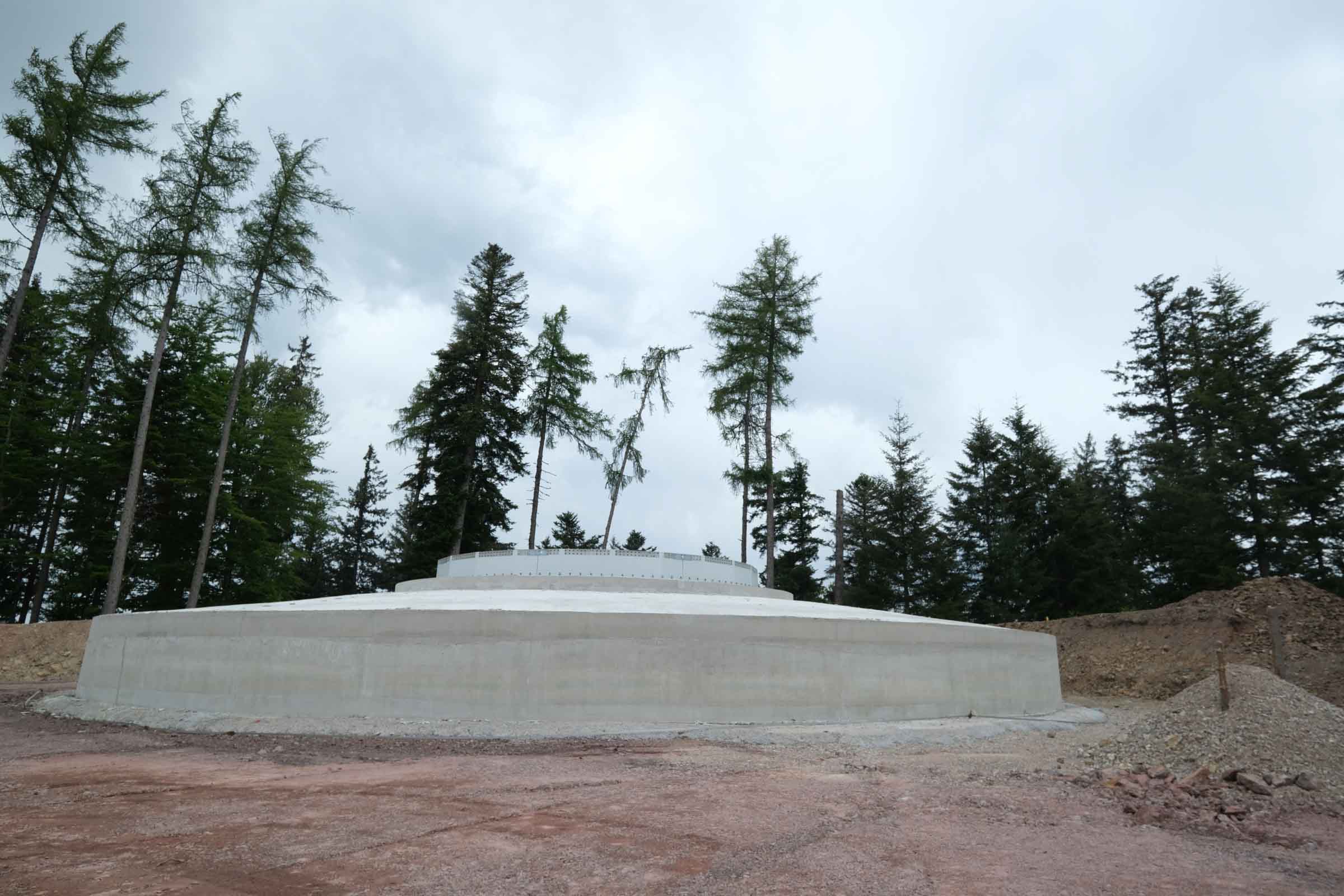

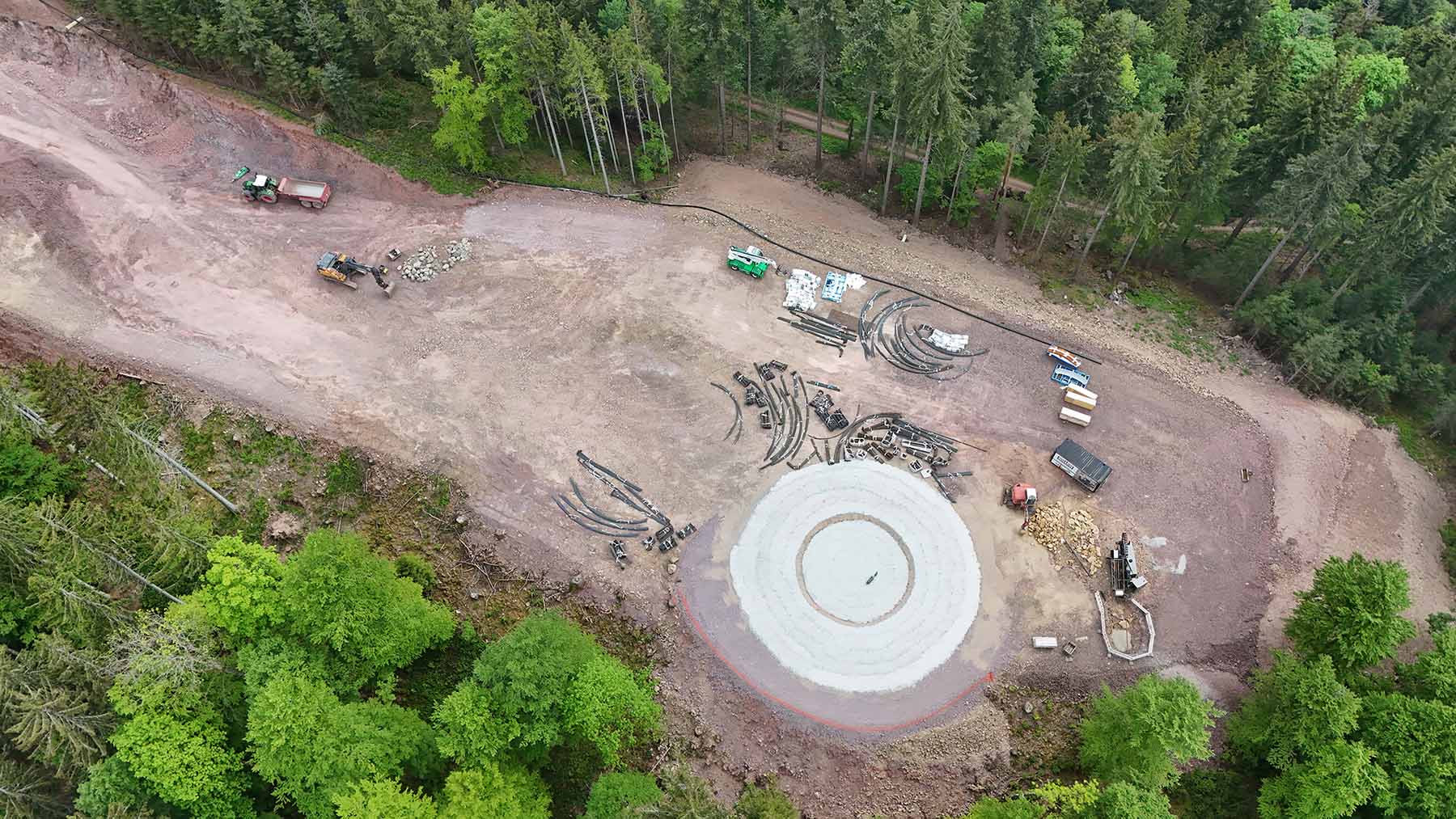

Das Fundament am Standort D1 ist bereits mit Beton verfüllt. In den kommenden Monaten werden die Stahltürme über das Kleine Wiesental (Wembach und Neuenweg) zu den Baustellen gefahren. Der Aufbau der Türme soll von Mai bis August von statten gehen.
Ich dokumentiere die Arbeiten am Windpark seit 2024. Weitere Videos sind in meinen bisherigen Beiträgen auf meiner Webseite zu sehen, bzw. auf meinem YouTube Kanal: Birgit-Cathrin Duval/bcmpress
Drohnenvideo der Standorte vom 10. Mai 2026
Das Drohnenvideo vom 10. Mai 2026 zeigt den aktuellen Zustand an den einzelnen Standorten.
Begehung der Standorte mit den Projektleitern der badenova vom 2. April 2026
In diesem Beitrag stehen mir Sebastian Schüßler, Projektleiter Windenergie badenova und Christian Ochs, Baukoordination badenova Rede und Antwort und beschreiben die Arbeiten. Das Video wurde am 2. April 2026 aufgenommen.
